Software > Projektsoftware > Projektplanung > Artikel > Die Rolle von Gantt-Diagrammen in der Projektplanung

Die Rolle von Gantt-Diagrammen in der Projektplanung

Effektive Zeitplanung und Visualisierung

Die Projektplanung ist ein komplexer Prozess, der eine strukturierte Herangehensweise erfordert, um den Erfolg eines Projekts sicherzustellen. In diesem Zusammenhang spielen Gantt-Diagramme eine zentrale Rolle und werden von Projektverantwortlichen oft als unverzichtbares Instrument betrachtet. Dieser Artikel widmet sich der Funktionsweise von Gantt-Diagrammen, ihren Vorteilen und ihrer Bedeutung für die effektive Zeitplanung in Projekten.

Die Grundlagen von Gantt-Diagrammen

Gantt-Diagramme sind visuelle Darstellungen von Projektzeitplänen, die den Fortschritt von Aufgaben über einen bestimmten Zeitraum hinweg illustrieren. Benannt nach ihrem Erfinder, dem US-Ingenieur Henry L. Gantt, bieten diese Diagramme eine übersichtliche Möglichkeit, den zeitlichen Ablauf von Aktivitäten zu planen und zu verfolgen.

Die Grundstruktur eines Gantt-Diagramms besteht aus horizontalen Balken, die jeweils eine Aktivität repräsentieren. Die Länge des Balkens gibt die Dauer der Aktivität an, während die Position auf der Zeitachse den geplanten Beginn und das Ende darstellt. Diese intuitive Darstellung ermöglicht es, komplexe Zeitpläne auf einen Blick zu erfassen.

Funktionsweise von Gantt-Diagrammen

Zeitachse
Die Zeitachse wird horizontal dargestellt  und zeigt den zeitlichen Verlauf des Projekts an. Sie ist in Abschnitte wie Tage, Wochen oder Monate unterteilt, abhängig von der Dauer und dem  Umfang des Projekts.

Aktivitätsdarstellung
Jede Aufgabe oder Aktivität im Projekt wird durch einen Balken im Diagramm repräsentiert. Die Position auf der Zeitachse zeigt den geplanten Zeitpunkt des Beginns und Endes der Aktivität.

Abhängigkeiten visualisieren
Pfeile können verwendet werden, um Abhängigkeiten zwischen verschiedenen Aufgaben darzustellen. Diese zeigen an, dass eine Aufgabe erst begonnen werden kann, wenn eine andere abgeschlossen ist. Die Beziehungen zwischen den Aufgaben können auf diese Weise deutlich dargestellt werden.

Meilensteine
Meilensteine sind wichtige Punkte im Projektverlauf, die oft durch vertikale Linien oder spezielle Symbole markiert werden. Sie repräsentieren Schlüsselereignisse oder abgeschlossene Phasen im Projekt.

Ressourcenmanagement
Durch die Zuordnung von Ressourcen zu bestimmten Aktivitäten können Gantt-Diagramme dabei helfen, Engpässe bei der Ressourcennutzung zu identifizieren und zu managen.

Statusverfolgung
Die Farben der Balken können verwendet werden, um den Fortschritt oder den Status einer Aufgabe anzuzeigen. Zum Beispiel könnte eine abgeschlossene Aufgabe in Grün dargestellt werden, während eine noch nicht begonnene Aufgabe in Rot erscheinen könnte. Der Balken einer laufenden Aufgabe könnte eine andere Farbe haben, um darauf hinzuweisen, dass sie sich noch im Fortschritt befindet.

Eine Möglichkeit, den Fortschritt einer Aufgabe zu verdeutlichen, ist die Verwendung von Füllfarben innerhalb der Balken. Ein Balken kann beispielsweise zu Beginn leer sein und sich während des Fortschritts mit Farbe füllen. Die Füllfarbe repräsentiert dann den Prozentsatz der abgeschlossenen Arbeit.

Vorteile von Gantt-Diagrammen in der Projektplanung

Klarheit und Übersicht
Visuelle Darstellungen sind grundsätzlich einfacher zu erfassen als ein Textdokument oder eine reine Tabelle mit Daten in vielen Zeilen und Spalten. Gantt-Diagramme bieten eine klare und übersichtliche Darstellung des gesamten Projektzeitplans. Dies erleichtert allen Projektbeteiligten, den Fortschritt eines Projekts zu erfassen. Zudem erleichtert die visuelle Darstellung die Kommunikation und das Verständnis aller Teammitglieder für den Projektstatus.

Flexibilität in der Planungsanpassung
Die Flexibilität in der Planungsanpassung, die durch Gantt-Diagramme ermöglicht wird, bezieht sich auf die Fähigkeit, den Projektzeitplan schnell und effizient an veränderte Anforderungen anzupassen, ohne den Gesamtüberblick zu verlieren. Projektplanungssoftware bietet viele nützliche Funktionalitäten, darunter u.a. Drag & Drop Features für das Verschieben von Aufgaben, Meilensteinen oder kompletten Teilprojekten innerhalb des Gantt-Diagramms sowie die automatische Neuberechnung von Abhängigkeiten.

Effizientes Ressourcenmanagement
Durch die visuelle Zuordnung von Ressourcen zu Aktivitäten können Engpässe vermieden und die Ressourcennutzung optimiert werden. Dies bezieht sich dabei sowohl auf die Mitarbeiter als auch auf die technische Ausrüstung und die finanziellen Mittel. Wenn beispielsweise eine Ressource für mehrere kritische Aufgaben gleichzeitig benötigt wird, können Engpässe erkannt werden. Das ermöglicht es dem Projektteam, frühzeitig Maßnahmen zu ergreifen, um Engpässe zu vermeiden oder zu bewältigen.

Basierend auf der visualisierten Ressourcenauslastung können Optimierungen vorgenommen werden. Das Team kann beispielsweise Aufgaben neu priorisieren, Ressourcen umverteilen oder zusätzliche Ressourcen  hinzufügen, um die Effizienz zu steigern und den Zeitplan einzuhalten.

Frühzeitige Erkennung von Verzögerungen
Gantt-Diagramme stellen Abhängigkeiten zwischen verschiedenen Aufgaben und Aktivitäten in einer klaren visuellen Form dar. Die Verbindungslinien zwischen den Balken zeigen, welche Aufgaben voneinander abhängig sind oder in einer bestimmten Reihenfolge  ausgeführt werden müssen. Diese Visualisierung erleichtert es, die strukturellen Verbindungen im Projekt zu verstehen. Durch die Darstellung von Abhängigkeiten können Gantt-Diagramme den kritischen Pfad im Projekt identifizieren. Der kritische Pfad ist die Abfolge von Aufgaben, die den längsten Zeitrahmen für die Fertigstellung des Projekts bestimmt. Ein Verzug in einer Aufgabe auf dem kritischen Pfad kann sich direkt auf den Gesamtzeitplan auswirken.

Viele Projektmanagement-Tools bieten Funktionen zur Überwachung von Abhängigkeiten und kritischen Pfaden. Bei potenziellen Verzögerungen  können automatische Warnungen oder Benachrichtigungen generiert werden.

Bessere Teamkollaboration
Die visuelle Darstellung von Aufgaben, Abhängigkeiten und Zeitlinien in einem Gantt-Diagramm macht den Projektzeitplan für alle Teammitglieder leicht verständlich. Jedes Teammitglied kann auf einen Blick sehen, welche Aufgaben anstehen, wann sie beginnen und enden, und wie sie sich  in den Gesamtkontext des Projekts einfügen. Meilensteine, die wichtige Punkte im Projektverlauf markieren, sind leicht erkennbar. Gantt-Diagramme sind effektive Instrumente während Team-Meetings oder Projektbesprechungen. Sie ermöglichen eine Diskussion auf der Grundlage der strukturierten, visuellen Darstellung über den aktuellen Status, Herausforderungen und zukünftige Schritte. Die klare Darstellung fördert eine effiziente Kommunikation und Entscheidungsfindung.



Gantt-Diagramme bei der Softwareauswahl und -einführung: Ein Beispiel

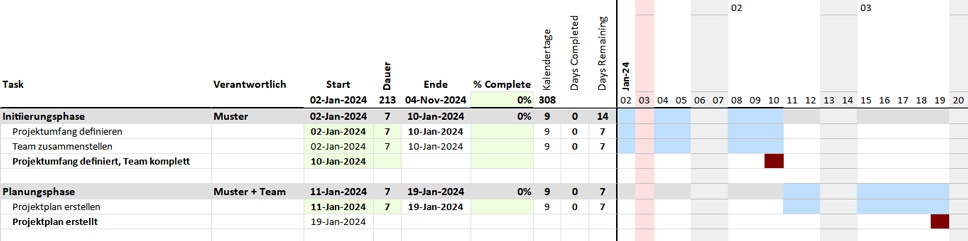

Phase 1: Initiierungsphase

Ziel: Projektumfang definieren, Team zusammenstellen und Stakeholder identifizieren.
Startdatum 2.1.2024
Enddatum 10.1.2024
Anzahl der Werktage 7
Verantwortlicher [Name]



Meilenstein: Projektumfang definiert, Team komplett

Phase 2: Planungsphase

Ziel: Projektpläne erstellen, Ressourcen zuweisen und Risiken analysieren.
Startdatum 11.1.2024
Enddatum 19.1.2024
Anzahl der Werktage 7
Verantwortlicher [Name]



Meilenstein: Projektplan erstellt

Gantt-Diagramme bei der Softwareauswahl und -einführung

Phase 3: Analyse der Anforderungen

Ziel: Lastenheft erstellen, Vertragsform und Servicelevel festlegen.

Status-Quo Analyse
Startdatum 22.1.2024
Enddatum 05.2.2024
Anzahl der Werktage 10
Verantwortlicher [Name]



Bedarfsanalyse, Beteiligte befragen
Startdatum 06.2.2024
Enddatum 20.2.2024
Anzahl der Werktage 10
Verantwortlicher [Name]



Lastenheft erstellen
Startdatum 21.2.2024
Enddatum 26.2.2024
Anzahl der Werktage 5
Verantwortlicher [Name]



Servicemodell und Vertragsform bestimmen
Startdatum 27.2.2024
Enddatum 01.3.2024
Anzahl der Werktage 4
Verantwortlicher [Name]



Kostenrahmen festlegen
Startdatum 04.3.2024
Enddatum 08.3.2024
Anzahl der Werktage 5
Verantwortlicher [Name]



Meilenstein: Lastenheft / Anforderungskatalog erstellt, Vertragsform, Kostenrahmen und Servicelevel festgelegt

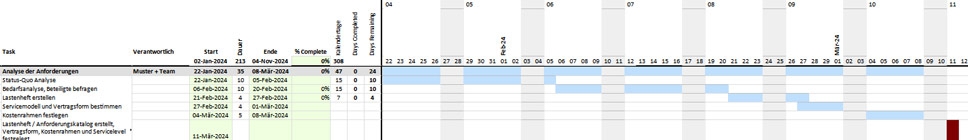

Analyse der Anforderungen

Phase 4: Softwareauswahlverfahren

Sobald die Anforderungen definiert sind, beginnt die Auswahl der geeigneten Software. Ein Gantt-Diagramm kann hier genutzt werden, um den Zeitplan für die Evaluierung verschiedener Softwareanbieter, Demonstrationen und Bewertungssitzungen zu planen.

Ziel: Auswahl treffen und abschließen.

Marktrecherche
Startdatum 11.3.2024
Enddatum 09.4.2024
Anzahl der Werktage 20
Verantwortlicher [Name]



Vorvergleich / Vorauswahl
Startdatum 10.4.2024
Enddatum 23.4.2024
Anzahl der Werktage 10
Verantwortlicher [Name]



Verschwiegenheitserklärung / Testdaten zur Verfügung stellen
Startdatum 24.4.2024
Enddatum 30.4.2024
Anzahl der Werktage 5
Verantwortlicher [Name]



Präsentation
Startdatum 02.05.2024
Enddatum 16.5.2024
Anzahl der Werktage 10
Verantwortlicher [Name]



Tests
Startdatum 22.5.2024
Enddatum 25.6.2024
Anzahl der Werktage 25
Verantwortlicher [Name]



Meilenstein: Auswahl getroffen

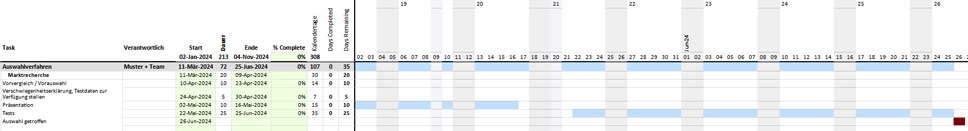

Softwareauswahlverfahren

Phase 5: Angebot einholen/ Vertrag schließen

Ziel: Angebot einholen, Vertrag / SLA abschließen

Angebot einholen
Startdatum 26.6.2024
Enddatum 16.7.2024
Anzahl der Werktage 15
Verantwortlicher [Name]



Vertrag / SLA abschließen
Startdatum 17.7.2024
Enddatum 7.8.2024
Anzahl der Werktage 15
Verantwortlicher [Name]



Meilenstein: Vertrag abgeschlossen

Angebot einholen

Phasenorientierte Umsetzung: Nach der Auswahl einer Software erfolgt die phasenweise Umsetzung. Ein Gantt-Diagramm kann klare Phasen für Schulungen, Datenmigration, Tests und den schrittweisen Rollout festlegen. Dies ermöglicht eine detaillierte Planung und Ausführung jeder Phase, wobei Abhängigkeiten zwischen den Aktivitäten deutlich werden.

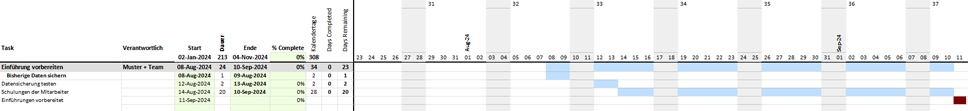

Phase 6: Einführung vorbereiten

Ziel: Bisherige Daten sichern, Datensicherung testen, Schulungen der Mitarbeiter.

Bisherige Daten sichern
Startdatum 8.8.2024
Enddatum 9.8.2024
Anzahl der Werktage 1
Verantwortlicher [Name]



Datensicherung testen
Startdatum 12.8.2024
Enddatum 13.8.2024
Anzahl der Werktage 1
Verantwortlicher [Name]



Schulungen der Mitarbeiter
Startdatum 14.8.2024
Enddatum 10.9.2024
Anzahl der Werktage 20
Verantwortlicher [Name]



Meilenstein: Einführung vorbereitet

Einführung vorbereitet

Phase 7: Einführung

Ziel: Installation der Software (Big Bang), Datenmigration, Tests, Pilotphase, Anpassungen (falls notwendig), Feedback.

Installation der Software, Einrichtung
Startdatum 12.09.2024
Enddatum 18.9.2024
Anzahl der Werktage 5
Verantwortlicher [Name]



Datenmigration
Startdatum 19.9.2024
Enddatum 25.9.2024
Anzahl der Werktage 5
Verantwortlicher [Name]



Tests
Startdatum 26.9.2024
Enddatum 4.10.2024
Anzahl der Werktage 5
Verantwortlicher [Name]



Pilotphase
Startdatum 4.10.2024
Enddatum 4.11.2024
Anzahl der Werktage
Verantwortlicher [Name]
Anpassungen, falls notwendig
Feedback

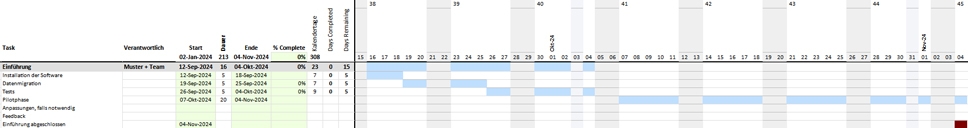

Einführung

Fazit

Gantt-Diagramme haben sich als unverzichtbares Werkzeug in der Projektplanung etabliert. Durch ihre klare Darstellung von Zeitplänen, Aktivitäten und Abhängigkeiten ermöglichen sie eine effektive Zeitplanung und unterstützen Projektmanager dabei, den Überblick zu behalten. In der heutigen dynamischen Geschäftsumgebung, in der Zeit und Ressourcen kostbar sind, sind Gantt-Diagramme ein unersetzliches Instrument, um Projekte erfolgreich zu planen und umzusetzen.

In der komplexen Welt der Softwareimplementierung bietet die Anwendung von Gantt-Diagrammen klare Vorteile. Die Visualisierung von Zeitplänen, Aktivitäten und Abhängigkeiten erleichtert die Planung, Umsetzung und Kontrolle. Gantt-Diagramme sind somit nicht nur ein Werkzeug für Projektmanager, sondern auch eine wesentliche Ressource für Teams, die  in Zusammenarbeit komplexe Projekte durchführen. Gerade bei der Auswahl und Einführung von Software in einem Unternehmen spielen Gantt-Diagramme eine Schlüsselrolle bei der Sicherstellung eines reibungslosen und effizienten Prozesses.

Abkürzungen:
SLA: Service Level Agreement

Sie suchen die passende Software? Vertrauen Sie SoftGuide!

Unsere Experten finden die perfekte Lösung für Sie - unabhängig und auf dem neuesten Stand der Softwaretrends.
Auszug aus der SoftGuide Marktübersicht:
NEVARIS Build
ConnectedWare
3PLEX – Produktkonfiguratorplattform für Ihren gesamten Sales-Cycle
MCL-PRO/LS - zur Kapazitätsplanung
projectfacts

Weitere interessante Artikel zum Thema

Die Bedeutung einer effektiven Projektplanung für den Projekterfolg

Dr. Ute Burghardi
